10月11-12日,路鑫公司G236田鄱线项目赴弋阳县方志敏干部学院开展创建“廉洁工程、品质工程”集中教育学习活动。田鄱公路党支部全体成员、项目公司工程部参加活动。

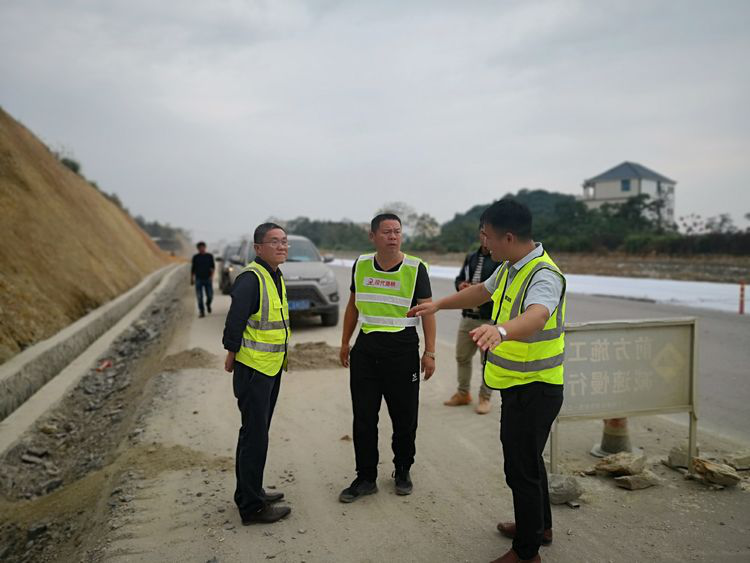

    10月14日,路鑫公司工程部组织召开10月份质量安全巡查会议暨质量月总结会,对施工现场取芯抽检,要求按照市交通质量监督局文件精神,进行安全生产隐患大排查大整治工作,有效防范施工安全生产事故的发生。



本周进展

设备进场情况:挖掘机已进场7台,装载机10台,压路机8台,水稳搅拌机3台,摊铺机7,沥青搅拌楼1台。

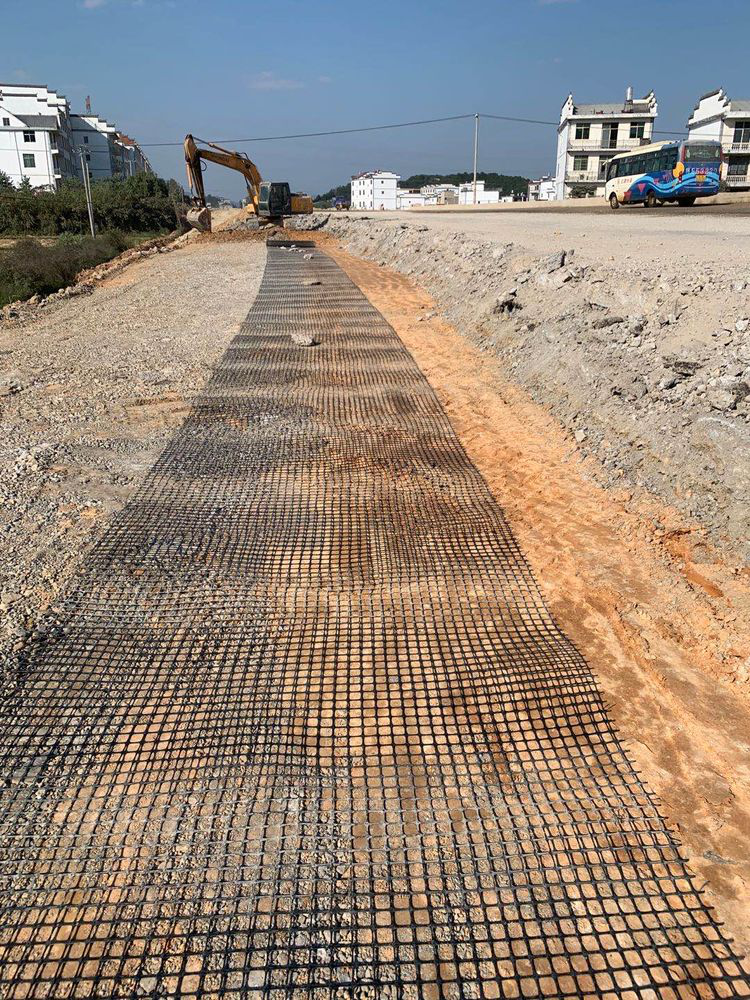

路基工程:路基交验完成0.35kjingyt,浆砌片石水沟完成1kjingyt

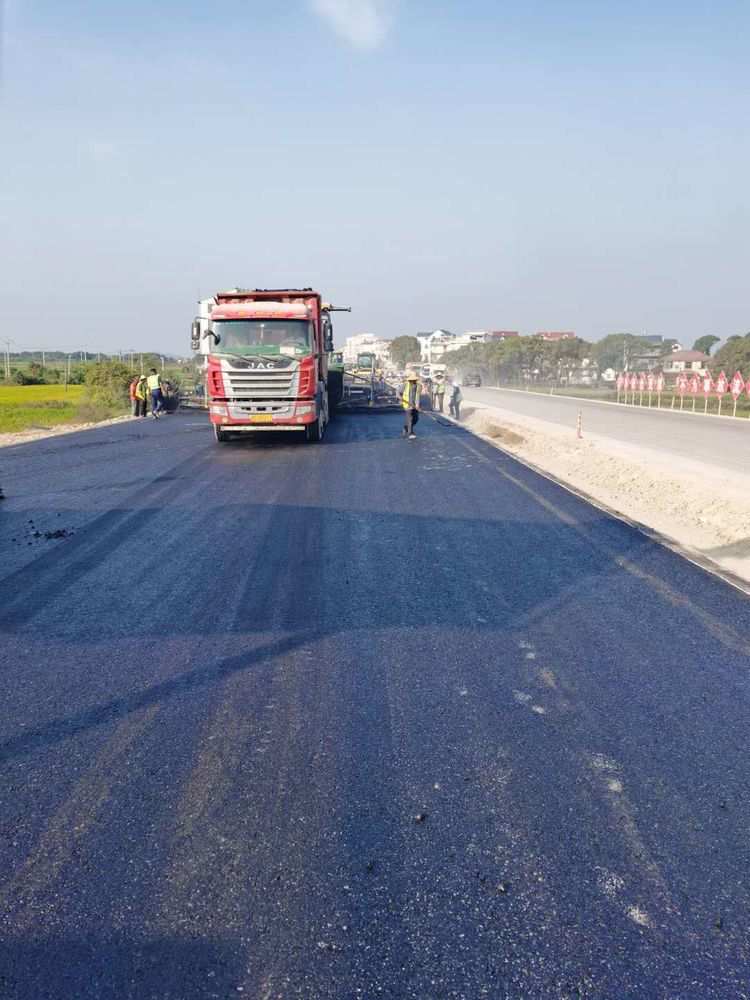

路面工程:级配碎石摊铺完成0.2kjingyt,备料完成5%,水稳下基层完成4.7kjingyt,上基层完成1.3kjingyt,下面层完成3.3kjingyt
桥梁工程:完成桩基浇筑4根,完成承台4个,完成台身4个,完成台帽5个,梁片浇筑5片。





累计完成情况

路基工程:路基交验已完成34.15kjingyt;浆砌片石边沟完成28.2kjingyt
路面工程:摊铺级配碎石已完成34.15kjingyt,备料已完成75%,水稳下基层22.5kjingyt;上基层17.7kjingyt,下面层15kjingyt
涵洞工程:开挖204,完成204道圆管基础浇筑,204道圆管安装,八字口完成198道;盖板基础浇筑17道,盖板墙身完成17;
老路破除:老路挖除已全部完成37.5kjingyt
桥梁工程:完成9座桥梁破除,完成102根桩基础浇筑,90根桩基检测;32个承台,32个台身,31个台帽,完成6根墩柱,完成160片梁片浇筑,126片梁板架设,完成3个盖梁,箱涵全部完成。
边坡防护工程:上边坡防护已完成70%
